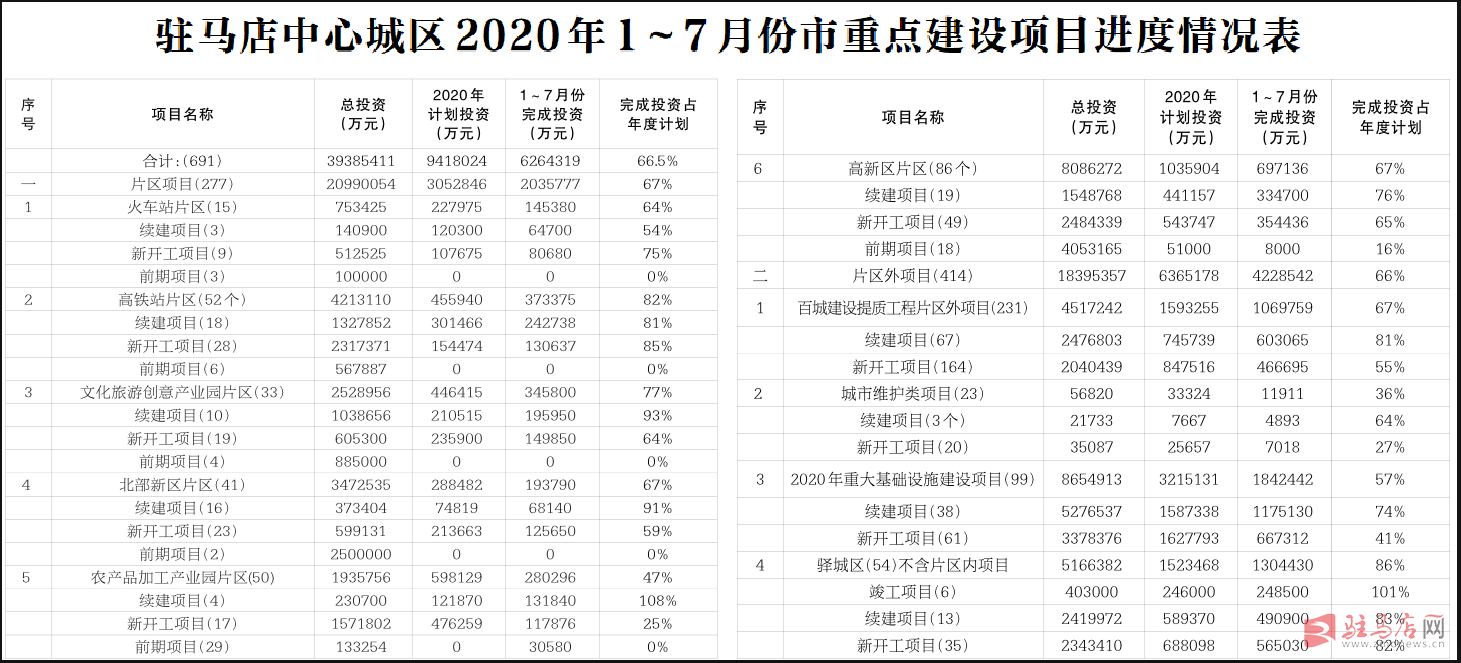

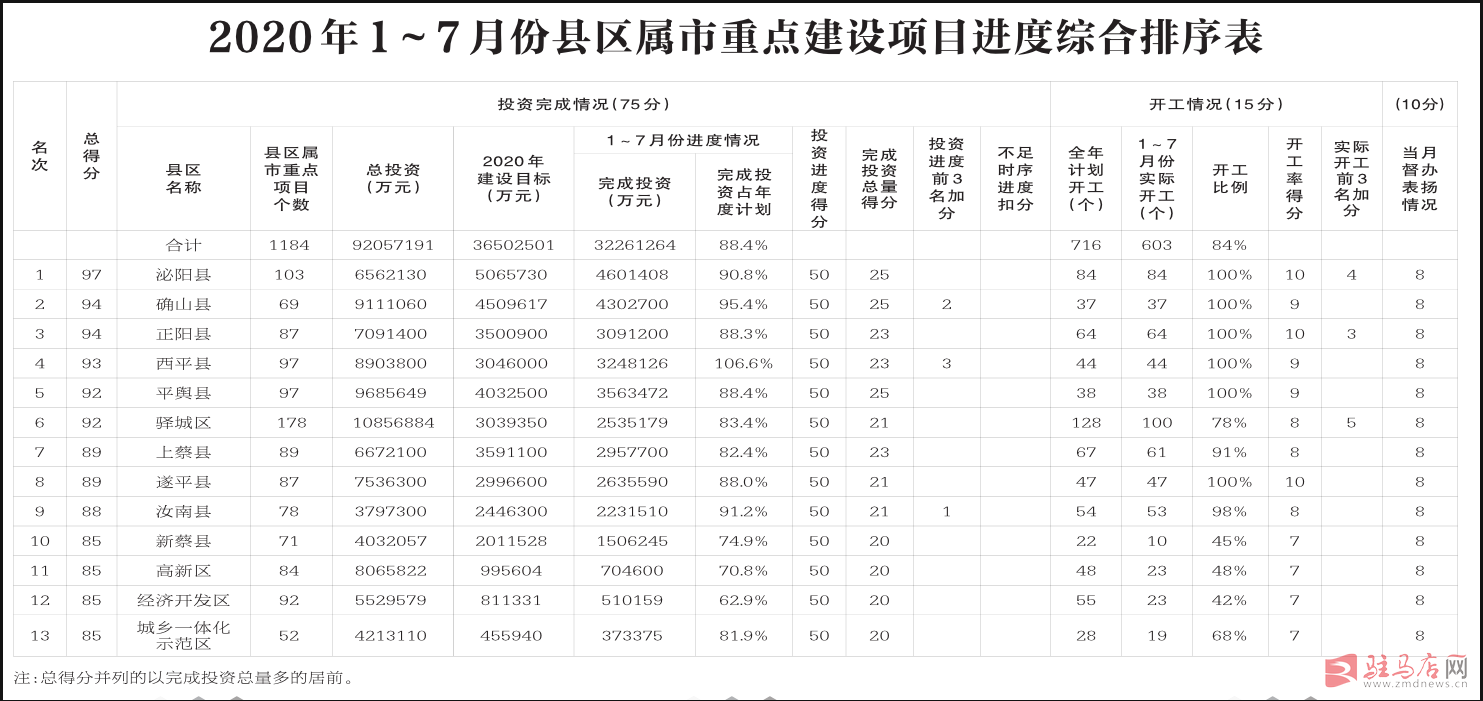

据驻马店市人民政府消息,今年以来,全市上下按照市委、市政府统一部署,坚持把项目建设作为扩大投资、加快发展的重要抓手,进一步加大项目建设力度,实现了时间过半目标任务过半的总要求。

一、省重点(A类)项目

2020年省(A类)项目95个(7月份补充纳入省重点项目15个),总投资2827亿元,年度计划投资883亿元。1~7月份完成投资714.8亿元,占年度投资计划的80.9%。42个计划新开工项目已开工35个,开工率83.3%。

二、市重点(B类)项目

2020年市重点(B类)项目1469个,1~7月份完成投资3440亿元,占年度目标的83.7%。

(一)从建设阶段看:1~7月份,221个计划竣工项目完成投资917.7亿元,占年度投资计划的96.9%;297个续建项目完成投资789.3亿元,占年度投资计划的87.4%;889个计划新开工项目已开工627个,开工率70.5%,完成投资1729.3亿元,占年度投资计划的76.7%。市重点(B类)联审联批事项3556项,至7月底,已完成2440项,完成率68.6%。

(二)从项目推进主体看:

1.2020年六大片区项目277个,总投资2099亿元,年度计划投资305.3亿元,1~7月份完成投资203.6亿元,占年度投资计划的67%。其中,新开工项目145个,已开工项目76个,开工率52.4%。

①火车站片区。火车站片区项目15个,1~7月份完成投资14.5亿元,占年度投资计划的64%。其中,3个续建项目累计完成投资6.5亿元,占年度投资计划的54%;9个新开工项目已开工2个,完成投资8亿元。

②高铁站片区。高铁站片区项目52个,1~7月份完成投资37.3亿元,占年度投资计划的82%。其中,18个续建项目累计完成投资24.3亿元,占年度投资计划的81%;28个新开工项目已开工19个,完成投资13亿元。

③文化旅游创意产业园片区。文化旅游创意产业园片区项目33个,1~7月份完成投资34.6亿元,占年度投资计划的77%。其中,10个续建项目累计完成投资19.6亿元,占年度投资计划的93%;19个新开工项目已开工15个,完成投资15亿元。

④北部新区片区。北部新区片区项目41个,1~7月份完成投资19.4亿元,占年度投资计划的67%。其中,16个续建项目累计完成投资6.8亿元,占年度投资计划的91%;23个新开工项目已开工10个,完成投资12.6亿元。

⑤农产品加工产业园片区。农产品加工产业园片区项目50个,1~7月份完成投资28亿元,占年度投资计划的47%。其中,4个续建项目累计完成投资13.2亿元,占年度投资计划的108%;17个新开工项目已开工6个,完成投资11.8亿元。

⑥高新区片区。高新区片区项目86个,1~7月份完成投资69.7亿元,占年度投资计划的67%。其中,19个续建项目累计完成投资33.5亿元,占年度投资计划的76%;49个新开工项目已开工24个,完成投资35.4亿元。

2.中心城区片区外项目414个,总投资1839.5亿元,年度计划投资636.5亿元,1~7月份完成投资422.8亿元,占年度投资计划的66%。其中,新开工项目287个,已开工项目119个,开工率41.5%,完成投资170.6亿元。

①百城建设提质。百城建设提质工程片区外项目231个,1~7月份完成投资107亿元,占年度投资计划的67%。其中,67个续建项目累计完成投资60.3亿元,占年度投资计划的81%;164个新开工项目已开工53个,完成投资46.7亿元。

②城市维护。城市维护类项目23个,1~7月份完成投资1.2亿元,占年度投资计划的36%。其中,3个续建项目累计完成投资0.5亿元,占年度投资计划的64%;20个新开工项目已开工7个,完成投资0.7亿元。

③重大基础设施。重大基础设施建设项目99个,1~7月份完成投资184.2亿元,占年度投资计划的57%。其中,38个续建项目累计完成投资117.5亿元,占年度投资计划的74%;61个新开工项目已开工29个,完成投资66.7亿元。其中,重大交通项目29个,1~7月份完成投资45亿元,占年度投资计划的64%;重大水利项目11个,1~7月份完成投资14.9亿元,占年度投资计划的46.2%;重大电力能源项目9个,1~7月份完成投资51.2亿元,占年度投资计划的82.2%;重大生态环保项目35个,1~7月份完成投资62.4亿元,占年度投资计划的76%;重大公共类项目5个,1~7月份完成投资3.6亿元,占年度投资计划的32.6%;重大农业基础设施项目10个,1~7月份完成投资7亿元,占年度投资计划的11%。

县区项目进展情况:

——驿城区。驿城区项目178个(包含44个片区及134个片区外项目),1~7月份完成投资253.5亿元,占年度投资计划的83.4%。其中,6个竣工项目累计完成投资24.8亿元,占年度投资计划的101%;37个续建项目累计完成投资93.8亿元,占年度投资计划的84.8%;128个新开工项目累计完成投资134.8亿元,占年度投资计划的79.9%。

——遂平县。遂平县项目87个,1~7月份完成投资263.5亿元,占年度投资计划的88%。其中,21个竣工项目累计完成投资54.2亿元,占年度投资计划的93%;19个续建项目累计完成投资70亿元,占年度投资计划的88%;47个新开工项目累计完成投资139.3亿元,占年度投资计划的86%。

——西平县。西平县项目97个,1~7月份完成投资324.8亿元,占年度投资计划的107%。其中,17个竣工项目累计完成投资54亿元,占年度投资计划的122%;36个续建项目累计完成投资133.7亿元,占年度投资计划的117%;44个新开工项目累计完成投资146亿元,占年度投资计划的95%。

——上蔡县。上蔡县项目89个,1~7月份完成投资295.8亿元,占年度投资计划的82%。其中,18个竣工项目累计完成投资108亿元,占年度投资计划的92%;4个续建项目累计完成投资39.3亿元,占年度投资计划的90%;67个新开工项目累计完成投资148.4亿元,占年度投资计划的75%。

——汝南县。汝南县项目78个,1~7月份完成投资223亿元,占年度投资计划的91%。其中,13个竣工项目累计完成投资54亿元,占年度投资计划的92%;11个续建项目累计完成投资45.6亿元,占年度投资计划的92%;54个新开工项目累计完成投资123.5亿元,占年度投资计划的91%。

——平舆县。平舆县项目97个,1~7月份完成投资356.3亿元,占年度投资计划的88%。其中,47个竣工项目累计完成投资144.2亿元,占年度投资计划的89%;12个续建项目累计完成投资60亿元,占年度投资计划的88%;38个新开工项目累计完成投资152亿元,占年度投资计划的88%。

——正阳县。正阳县项目87个,1~7月份完成投资309亿元,占年度投资计划的88%。其中,21个竣工项目累计完成投资91.2亿元,占年度投资计划的108%;2个续建项目累计完成投资14.2亿元,占年度投资计划的109%;64个新开工项目累计完成投资203.7亿元,占年度投资计划的81%。

——确山县。确山县项目69个,1~7月份完成投资430.3亿元,占年度投资计划的95%。其中,27个竣工项目累计完成投资190.5亿元,占年度投资计划的102%;5个续建项目累计完成投资27.6亿元,占年度投资计划的78%;37个新开工项目累计完成投资212.2亿元,占年度投资计划的92%。

——泌阳县。泌阳县项目103个,1~7月份完成投资460亿元,占年度投资计划的91%。其中,15个竣工项目累计完成投资122.9亿元,占年度投资计划的100%;4个续建项目累计完成投资25.7亿元,占年度投资计划的94%;84个新开工项目累计完成投资311.4亿元,占年度投资计划的88%。

——新蔡县。新蔡县项目71个,1~7月份完成投资150.6亿元,占年度投资计划的75%。其中,36个竣工项目累计完成投资82.6亿元,占年度投资计划的87%;13个续建项目累计完成投资41.9亿元,占年度投资计划的81%;22个新开工项目累计完成投资26亿元,占年度投资计划的48%。
